EDF
Intervention annuelle pour la CETAC (Centrale d’Exploitation des Turbines à Combustion) sur le parc en Ile de France (4 sites / 8 turbines)
Sur chaque site, chaque turbine est alimentée par un poste 225 KV réversible
Ces postes alimentent le site ou injectent la production des turbines dans le réseau lorsqu’elles sont sollicitées
La mission consiste à contrôler périodiquement les postes 225kV, les transformateurs et les cellules, de manière non invasive, sans arrêter les installations
Stratégie de diagnostic : analyse Ultrasonore et imagerie thermique des postes, des transformateurs et des cellules.

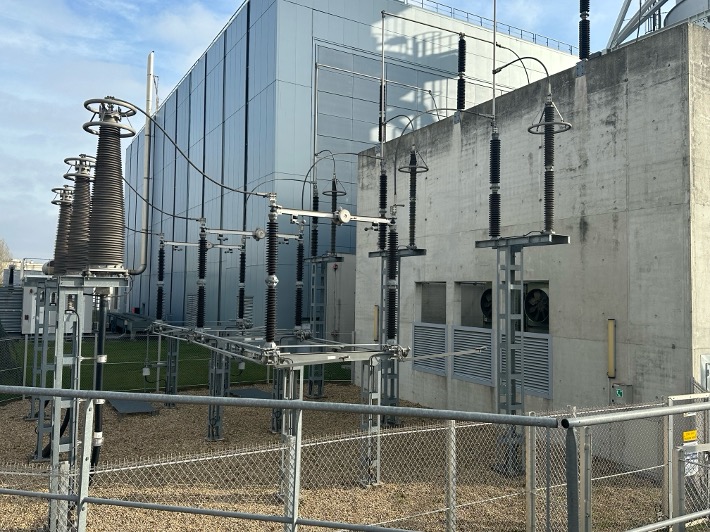

La caméra ultrasonore permet de balayer rapidement l’ensemble du site, de près comme de loin, et révèle des anomalies au milieu des connexions tendues entre les phases du disjoncteur et le parasurtenseur.
Ces anomalies sont localisées et documentées.

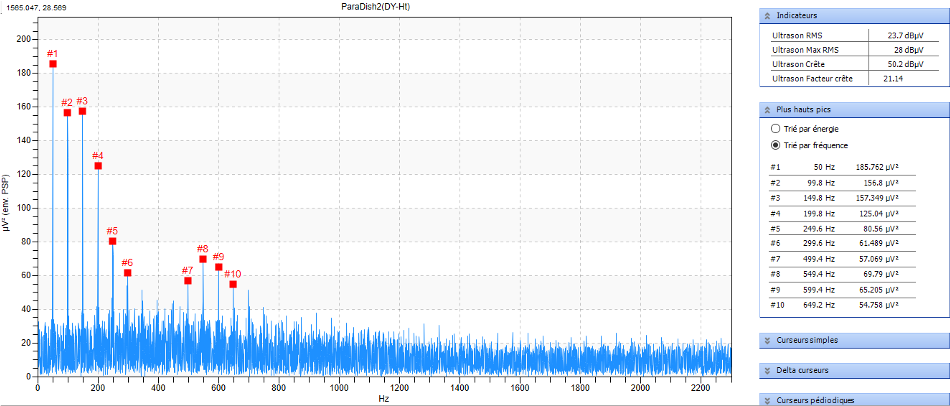

L’analyse ultrasonore complémentaire de ces anomalies révèle des pics d’une puissance modérée à la fréquence de 50Hz mais également des impacts parfaitement audibles au niveau des connexions tendues concernées.

Ces relevés sont caractéristiques et permettent de statuer sur le niveau de gravité des anomalies : il s’agit de phénomènes de décharge partielle et plus précisément d’effets couronnes destructeurs couplés à du cheminement de courant
La poussière et l’humidité se sont infiltrées et ont fini par créer des points de rupture dans la structure de la connexion tendue : Le risque d’arc électrique est imminent
Il s’agit du dernier niveau d’alerte avant arc électrique
à remplacer !
